公開日:

更新日:

施工体制台帳の作成手順を徹底解説
|記載項目・添付書類・保管まで

施工体制台帳は、建設工事における法令遵守と現場管理の要となる書類です。
「施工体制台帳の作成」には、建設業法上の義務だけでなく、通知・掲示・記入・管理・添付書類・保存期間まで多岐にわたる実務ポイントが存在します。不備や期限遅れが発生すれば、行政処分や指名停止等の重大リスクにつながるため、現場と事務所が一体となった効率的な運用が不可欠です。
この記事では、施工体制台帳の定義・法的根拠・最新の金額要件、通知・掲示の義務、作成手順、記載項目、添付書類、保管・管理・デジタル化のポイントまで、徹底解説します。

【この記事でわかること】

  • ・ 施工体制台帳の定義・法的根拠・作成義務
  • ・ 国土交通省ガイドラインに基づく最新の金額要件
  • ・ 通知・掲示義務・作成者と掲示方法
  • ・ 施工体制台帳の記載項目・書き方・記入例・添付書類一覧
  • ・ 作成手順・チェックポイント・保存期間
  • ・ クラウド・アプリによる効率化・一元管理の実践例

施工体制台帳

施工体制台帳とは|建設業法・義務・金額要件を徹底解説【国土交通省ガイドライン対応】

施工体制台帳とは、元請業者が建設工事を行う際に、その工事に関わる全ての会社(元請・下請・再下請)の情報、施工範囲、技術者配置状況、保険加入状況等を体系的に管理・記録する書類です。建設業法(昭和24年法律第100号)第24条の8及び建設業法施行規則第14条の2に基づき、一定金額以上の工事では作成と管理が義務付けられています。
2025年2月1日施行の法令改正により、民間工事における施工体制台帳の作成義務が発生する下請代金額の下限は、4,500万円(建築一式7,000万円)から5,000万円(建築一式8,000万円)へ改定されました。公共工事の場合は金額要件に関わらず全件で作成義務があります。
施工体制台帳の主な目的は、元請業者が現場の施工体制を正確に把握し、責任の所在を明確にして、不適格業者の参入や法令違反の未然防止、発注者や監督機関からの指摘対応、現場の安全・品質管理を徹底することにあります。
また、国土交通省のガイドラインにより、記載内容・記入方法・添付書類など具体的な運用基準が公開されており、現場実務者は必ず最新の様式と運用ルールをご確認ください。
施工体制台帳は、現場での安全書類一式(グリーンファイル等)とともに取り扱われることが多く、作成や管理の不備があった場合は行政処分等のリスクがあるため、正確かつ確実な作成・運用が求められます。

通知・掲示義務・作成者・掲示方法【建設工事現場のポイント】

施工体制台帳の運用においては、作成のみならず「通知」「掲示」に関する義務も重要なポイントとなります。

【通知義務】

  • ・ 公共工事では、作成した施工体制台帳および添付書類の写しを、発注者や監督員へ所定の期日までに提出しなければなりません(建設業法施行規則第14条の2第2項)。
  • ・ 民間工事の場合は、発注者への提出義務はありませんが、発注者からの閲覧請求があった場合は速やかに提示できる体制を整える必要があります。

【掲示義務・掲示方法】

  • ・ 現場事務所や作業所の見やすい場所に、施工体制台帳の写しおよび施工体系図を掲示・備え付けることが義務付けられています。
  • ・ 掲示は「現場全体が一目で把握できる場所」に行い、工事関係者や監督機関、発注者が容易に確認できるようにしてください。

【作成者の区分】

  • ・ 施工体制台帳は元請業者(特定建設業者)が作成し、1次下請以下の情報は再下請負通知書等で補完します。
  • ・ 下請業者は自社に関する情報提供と、再下請負通知書等の提出・協力が求められます。

【注意点】

  • ・ 掲示・通知の不備は監督機関の立入検査や監査等で指摘されることが多いため、工事着工前の段階で必ず運用フローを整備しておくことが重要です。
  • ・ 掲示場所や方法は国土交通省ガイドラインに従い、現場の状況に応じて柔軟に対応してください。

施工体系図との違い・掲示義務

施工体制台帳と施工体系図は、いずれも現場管理・法令遵守に欠かせない書類ですが、その役割・掲示義務は異なります。

書類名 目的 主な使い方
施工体制台帳 施工体制全体の詳細な記録(会社情報・技術者・保険状況等) 現場の備え置き・発注者への通知・写しの掲示
施工体系図 施工体制の図式化(ツリー状構造で視覚的に把握) 現場の見やすい場所への掲示・関係者への周知

例:施工体制台帳には各社の詳細情報・契約・役割分担を記入、施工体系図はその内容を図解(階層構造)で示します。
国土交通省の資料やガイドラインでは、両者をセットで管理・掲示することが推奨されています。

参考:国土交通省「施工体制台帳、施工体系図等」 https://www.mlit.go.jp/totikensangyo/const/1_6_bt_000191.html

作成義務違反・リスク事例|金額要件・行政処分・国土交通省リンク

施工体制台帳の作成義務を怠った場合や、虚偽記載・通知不備等が発生した場合、建設業法第28条に基づき、以下のような行政処分リスクがあります。

  • ・ 指示処分(改善命令)
  • ・ 最長1年間の営業停止命令
  • ・ 公共工事での指名停止・入札資格停止(自治体や発注機関による)

違反は企業の信用失墜・受注機会喪失・元請/下請全体への波及リスクとなります。
金額要件(5,000万円以上、建築一式8,000万円以上)を超える工事では特に厳格な運用が求められ、監督機関による抜打ち検査・書類監査も強化されています。

工事区分 作成義務が発生する条件
公共工事 発注者から直接請け負った工事で、下請契約を締結した場合(金額問わず)
民間工事(公共工事以外) 下請契約の総額が5,000万円以上(建築一式工事は8,000万円以上)となった場合
参考:デジタル庁 e-Gov法令検索「建設業法 第28条」 https://laws.e-gov.go.jp/law/324AC0000000100

施工体制台帳の記載項目一覧・記入マニュアル|書き方・例・ポイント徹底整理

施工体制台帳の記載事項は、建設業法施行規則第14条の2第1項に詳細が定められており、元請業者と下請業者の区分ごとに整理されています。

【元請業者の主な記載項目】

  • ・ 会社名・事業所ID(建設キャリアアップシステム登録の場合)
  • ・ 事業所名・現場ID
  • ・ 建設業の許可(許可業種・許可番号・特定/一般の区分)
  • ・ 工事名称・工事内容
  • ・ 発注者名・住所
  • ・ 工期(開始日・終了日)
  • ・ 契約日・契約営業所
  • ・ 発注者の監督員名・権限・意見申出方法
  • ・ 自社の監督員名・権限・意見申出方法
  • ・ 現場代理人名・権限・意見申出方法
  • ・ 監理技術者/主任技術者名・資格内容
  • ・ 監理技術者補佐(該当時)の氏名・資格内容
  • ・ 専門技術者名・資格内容・担当工事内容(該当時)
  • ・ 一号特定技能外国人/外国人技能実習生の従事状況(有/無)
  • ・ 健康保険・厚生年金保険・雇用保険の加入状況

【下請業者の主な記載項目(1次)】

  • ・ 下請会社名・住所・建設業許可番号
  • ・ 担当工事の名称・内容・工期
  • ・ 現場代理人名・安全衛生責任者名
  • ・ 主任技術者名・資格内容
  • ・ 雇用管理責任者名・専門技術者名
  • ・ 健康保険等の加入状況

2次下請以下は再下請負通知書(全建統一様式第1号-甲)を添付し、台帳右側に情報を記載します。
国土交通省公式Excel様式や記入例を活用し、不備のない記入を心がけてください。

書き方・記入例・マニュアル|現場で役立つ記入ポイント

施工体制台帳の書き方・記入例は、現場担当者が実務で迷いやすいポイントを押さえておくことが重要です。

【記入例・主なポイント】

  • ・ 許可業種は略称(例:土木一式「土」、建築一式「建」)を正確に記入
  • ・ 下請業者が担当する工事の名称・内容・工期
  • ・ 監理技術者配置要件を必ず確認(特定建設業で元請受注かつ5,000万円〔建築一式8,000万円〕以上の場合)
  • ・ 外国人就労者(特定技能・技能実習生)は「有」「無」を明確記入
  • ・ 監督員・現場代理人等の「権限及び意見申出方法」は契約書条項を参照

【記入例図表】
国土交通省の記入例や公式様式に沿ったサンプルを参照し、必要項目に抜け漏れがないかダブルチェックしましょう。
記載ミス・漏れを防ぐには、事前の情報収集と社内チェックリスト運用が有効です。

施工体制台帳の作成手順・マニュアル|準備・記入・提出までのポイントと注意点

施工体制台帳の作成は、下請契約締結後、工事着工前に行う必要があります。手順を踏んで進めることで、記入漏れ・不備を未然に防げます。

【Step 1:様式入手と情報収集】

  • ・ 国土交通省公式サイトから最新Excel様式をダウンロード
  • ・ 地域・発注機関独自様式が指定される場合は必ず事前確認
  • ・ 元請・下請各社の建設業許可書・技術者資格証明書・社会保険加入証明書・キャリアアップID等をリストアップ
  • ・ 下請業者には再下請負通知書等の提出を期限付きで依頼

【Step 2:台帳記入・内部確認】

  • ・ 収集情報をもとに所定欄へ正確に記入
  • ・ 許可業種略称・配置技術者・外国人雇用状況等、要件を再確認
  • ・ 記入後はダブルチェック+発注機関のチェックリスト活用で不備防止

【Step 3:添付書類準備・最終確認】

  • ・ 添付書類(契約書写し、資格証明書、再下請負通知書等)を一覧化
  • ・ 有効期限・記載内容の不備がないか再点検
  • ・ 公共工事は発注者へ提出、民間工事は閲覧請求対応の体制構築

【注意点】

  • ・ 下請業者が多い現場は情報収集に時間がかかるため、事前準備が重要
  • ・ 着工スケジュールに合わせて書類作成スケジュールを逆算
  • ・ 書類不備は重大なリスクとなるため、組織的な作成・管理体制を整備してください。

添付書類一覧・注意ポイント|国土交通省ガイドライン・記入例付き

施工体制台帳の作成・管理では、添付書類の漏れが頻発するため、事前把握とチェックが不可欠です。

【必須添付書類一覧】

書類 対象
発注者との請負契約書の写し 元請必須
元請と1次下請との請負契約書の写し 1次下請がいる場合
主任技術者または監理技術者の資格を証する書類の写し 元請必須
主任技術者または監理技術者が元請に雇用されていることを証する書類の写し 元請必須
監理技術者補佐の資格証明書・雇用証明書の写し 補佐を置く場合
専門技術者の資格証明書・雇用証明書の写し 専門技術者を置く場合
再下請負通知書 2次下請以下がいる場合
再下請業者との請負契約書の写し 再下請がいる場合

【注意ポイント】

  • ・ 雇用証明書類(無期雇用証明等)は厚生年金保険被保険者標準報酬決定通知書等を活用
  • ・ 有効期限切れ・1次下請のみの情報しかない場合は不備扱い
  • ・ チェックリストで全添付書類・有効期限を提出前に必ず確認
  • ・ 2次下請以下は1次下請から再下請負通知書を確実に収集

国土交通省の「施工体制台帳、施工体系図等」ガイドラインを参照し、公式様式・記入例を活用することでミスを防げます。

参考:国土交通省「施工体制台帳、施工体系図等」 https://www.mlit.go.jp/totikensangyo/const/1_6_bt_000191.html

保管・管理・保存期間|電子データ・クラウド活用と注意点

施工体制台帳は作成・提出後も、適切な保管・管理が義務付けられています。

【保存期間】

  • ・ 工事完了後5年間が原則
  • ・ 新築住宅工事は10年間の保存が必要(建設業法施行規則)

【保管場所・管理ルール】

  • ・ 工事施工中は現場ごとに備え置き、発注者や関係者が閲覧できる状態を維持
  • ・ 工事完了後は担当営業所等で保管

【電子データ・クラウド活用】

  • ・ 紙保管は紛失・破損・スペース不足等のリスクあり
  • ・ 建設業法施行規則第14条の2第3項・第4項により、電子データでの作成・保管が認められています
  • ・ スキャン・クラウドサービス導入で検索性・セキュリティを向上

【注意点】

  • ・ 内容変更・協力会社や技術者の変更が生じた場合は、台帳内容も随時更新が必要
  • ・ 保管・管理ルールを社内で明確化しておくことが、不備や法令違反の防止につながります。

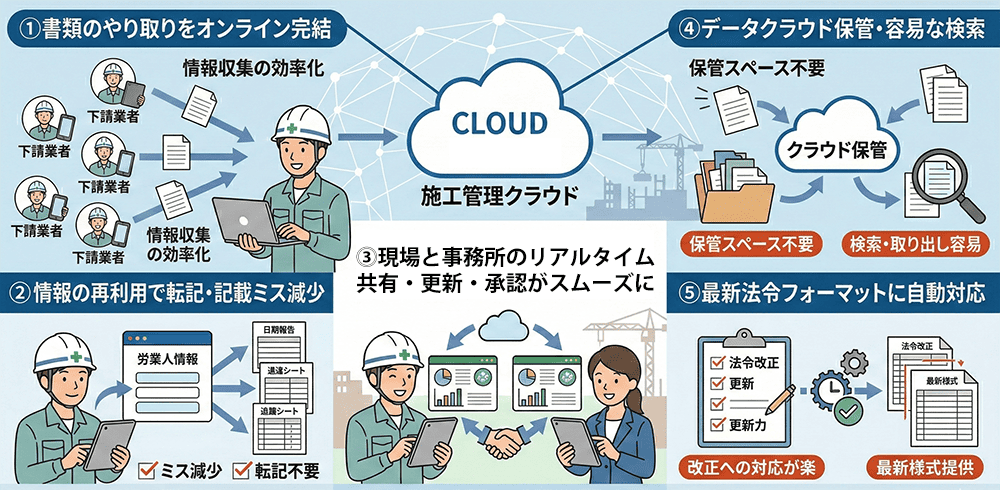

施工体制台帳作成の効率化・デジタル化|クラウド活用で解決する課題とメリット

施工体制台帳の作成・管理には、現場実務で多くの課題が伴います。

【従来の課題】

  • ・ 下請業者情報の収集・転記に時間と手間がかかる
  • ・ Excel・紙運用では記載ミス・転記漏れ・情報の分散が発生しやすい
  • ・ 現場と事務所間の情報共有が遅れやすく、最新版の管理が困難
  • ・ 紙書類の保管スペース・紛失リスク・法令改正対応の負担

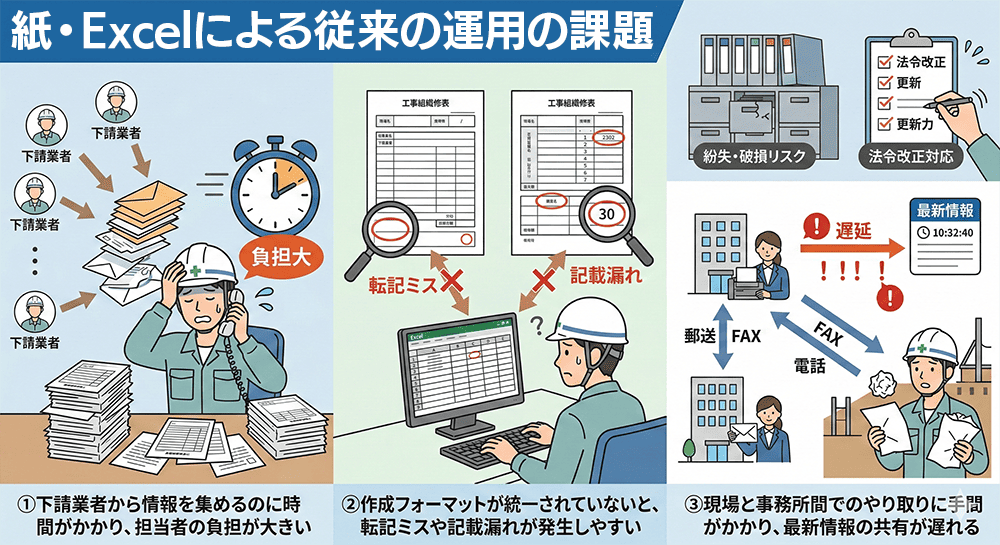

紙・Excelによる従来の運用の課題

【クラウド・アプリ活用のメリット】

  • ・ 下請とのやり取りをオンライン化し情報収集を効率化
  • ・ 入力データを他書類へ再利用可能、転記ミスを大幅削減
  • ・ 現場と事務所でリアルタイム共有・承認が可能
  • ・ クラウド保管で検索・取り出し・保存も容易
  • ・ 最新法令フォーマットに自動対応、ガイドライン遵守も簡便

電子化対応は建設業法施行規則(第14条の2第3項・第4項)にも明記されており、今後はクラウド管理が主流となります。
現場・事務所・発注者間の連携強化・書類不備リスク低減を目指すなら、クラウド・アプリの活用が有効です。

施工管理クラウド

施工管理アプリ「eYACHO」で効率化・一元管理|クラウド・現場連携・導入実績

現場の施工体制台帳作成・管理を効率化したい方へ、施工管理アプリ「eYACHO」の活用をご紹介します。
eYACHOは、従来のExcel書類ひな形をそのままタブレット・スマートフォンで入力できる帳票フォームへ変換可能。再下請負通知書や作業員名簿をはじめ各種安全書類も現場でリアルタイムに作成・共有できます。
「建設mazec」との連携により、建設用語約4万語を手書き入力でき、現場担当者も違和感なくデジタル化へ移行可能。
eYACHOで作成・更新した台帳や書類は、本社・事務所とリアルタイム共有され、GEMBA Talk(ビデオ通話)による現場コミュニケーションも強化。
電子小黒板付き工事写真管理や図面情報紐付け機能も標準搭載し、現場管理の一元化を実現します。
750社以上・75,000ユーザー以上の導入実績、iOS/Windows/Android対応、ISO/IEC 27001(ISMS)認証取得・国内データセンター利用でセキュリティも万全。
施工体制台帳のクラウド一元管理・効率化をご検討の方は、ぜひ詳細・資料請求をご覧ください。
